2024-07-10 10:00 CEST

Rozbudowa stacji elektroenergetycznej 110 kV Nurmijärvi w Finlandii

Rozbudowa stacji elektroenergetycznej 110 kV Nurmijärvi w Finlandii

Niedawno rozpoczęliśmy działania związane z rozbudową stacji elektroenergetycznej 110 kV Nurmijärvi w Finlandii. Na początek zaplanowane były:

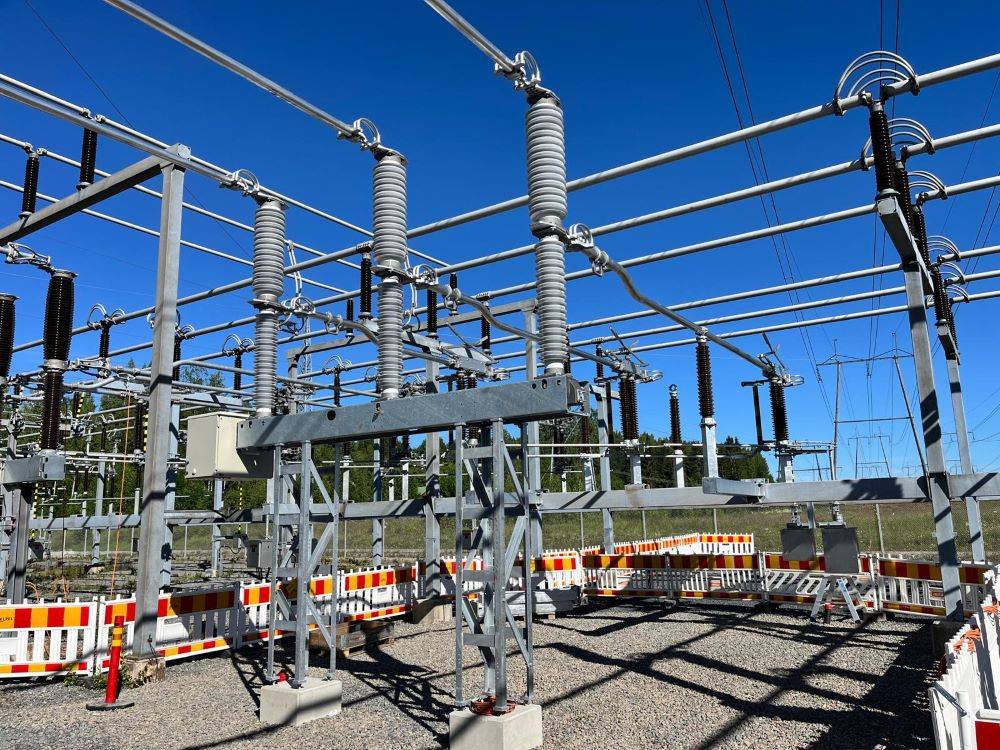

  • prace pierwotne, polegające na montażu konstrukcji i aparatury w dwóch polach rozdzielnicy 110 kV
  • prace telekomunikacyjne, polegające na ułożeniu czterech kabli światłowodowych między budynkiem stacji, a bramkami liniowymi rozdzielnicy 110 kV oraz montaż urządzeń w szafach telekomunikacyjnych w budynku stacji

Pracowaliśmy w trzech zespołach, dysponując dwoma samochodami z HDS’em, czterema podnośnikami koszowymi i wózkiem widłowym.

Nasze prace odbywały się na wyłączeniach – po kolei wyłączaliśmy trzy systemy szyn zbiorczych oraz pole sąsiednie ze względów bezpieczeństwa. Dzięki wielkiemu zaangażowaniu #ZałogaEltelNetworks wykonaliśmy zaplanowane prace zgodnie z harmonogramem inwestora.

W ramach realizowanego projektu zagranicznego, czekają naszych pracowników jeszcze trzy wizyty robocze w Finlandii – w lipcu, w sierpniu oraz na przełomie września i października 2024 r.

Dziękujemy wszystkim za wspaniałą, ciężką pracę i pełne zaangażowanie!
