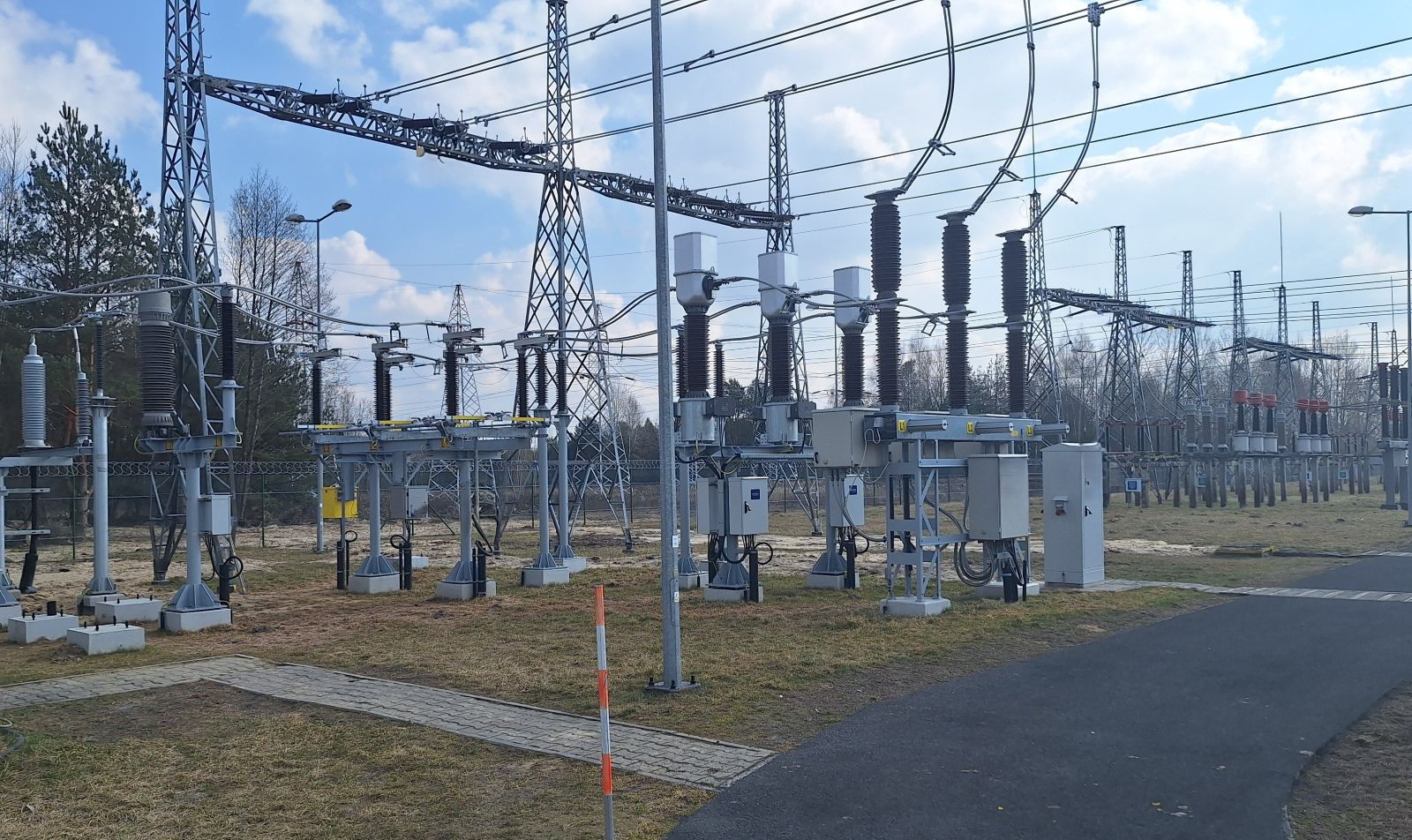

Próba obciążeniowa MEE Turośń Kościelna w SE Narew
Pod koniec czerwca 2026 r., w ramach realizacji przez #AltergaTeam projektu modernizacji stacji elektroenergetycznej Narew dla wprowadzenia magazynu energii elektrycznej Turośń Kościelna, nastąpiła długo oczekiwana próba obciążeniowa magazynu MEE Turośń Kościelna. Próba zakończyła się wynikiem pozytywnym.
Działania te były konsekwencją realizacji wcześniejszych prac związanych z podaniem napięcia na pole oraz na linię MEE Turośń Kościelna, co umożliwiło elektryfikację magazynu energii Turośń Kościelna. Jest to bardzo duży krok milowy związany z podłączeniem jednego z pierwszych wielkoskalowych magazynów energii elektrycznej do stacji PSE S.A.

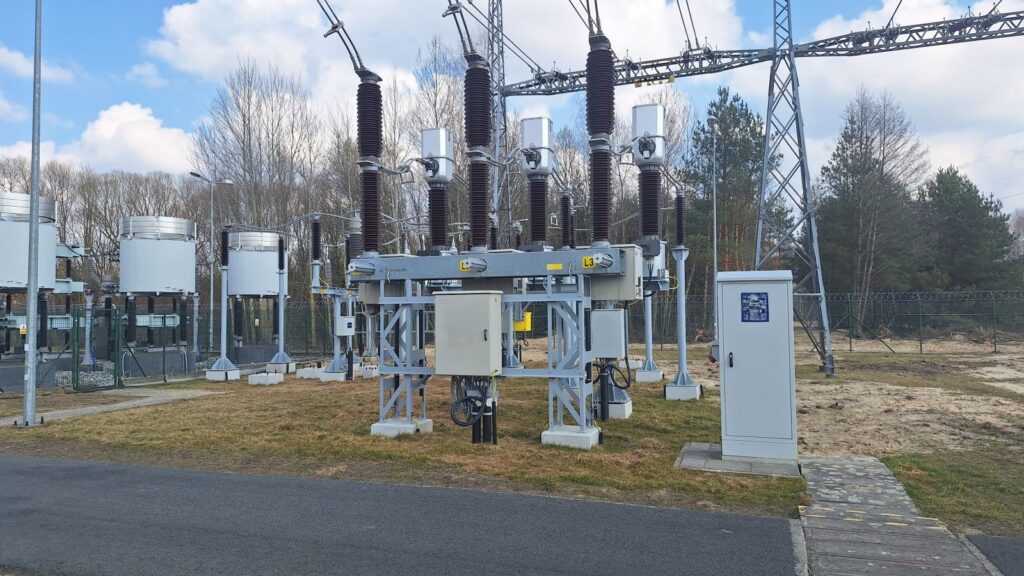

Próba polegała na uruchomieniu przez magazyn kolejnych gotowych do pracy baterii, co wymusiło przepływ prądu. Na dzień próby udało się wymusić ponad 400 A (ok. 80 MW), co w ogólnym rozrachunku stanowi ok. 40% mocy całego magazynu.
W trakcie prac zadaniem #AltergaTeam było wykonanie sprawdzenia kierunkowości zabezpieczeń oraz układów pomiarowych. Działania te przeprowadziliśmy wraz z przedstawicielem podwykonawcy, jak i służbami eksploatacyjnymi PSE. Od tego momentu pole i linia elektroenergetyczna pracują już w układzie normalnym.
Kolejnym ważnym aspektem były prace w zakresie uruchamiania kolejnych baterii i pełne uruchomienie magazynu energii wraz z załączeniem go do regulacji w sieci PSE.
Serdecznie dziękujemy wszystkim zaangażowanym w realizację tego wymagającego projektu, w szczególności pracownikom PSE S.A. na czele z kierownikiem projektu Damianem Grądzkim, a także naszym projektantom, brygadom, kierownictwu i wszystkim pracownikom #AltergaTeam zaangażowanym w realizację tego projektu.
