Połączenie elektroenergetyczne 110 kV Koronowo-Świekatowo-Żur

Budowa nowych linii napowietrznych 110 kV relacji Koronowo-Świekatowo i Świekatowo-Żur wraz z rozbudową stacji 110/30/15 kV GPZ Koronowo i budową stacji 110 kV RS Świekatowo

31 maj 2026
Połączenie elektroenergetyczne 110 kV Koronowo-Świekatowo-Żur

Podczas realizacji dużych inwestycji elektroenergetycznych napotykamy na naszej drodze wiele utrudnień projektowych, problemów wykonawczych i zmian uwarunkowań rynkowych mających kluczowy wpływ na realizacje trwające kilka lat – jednak silna, wykwalifikowana i pracowita załoga #AltergaTeam, działając profesjonalnie i zespołowo, potrafi poradzić sobie z każdym problemem.
Artur Hawryszko
Kierownik Projektu
Alterga S.A.

FAKTY

Inwestor: Enea Operator Sp. z o.o. Oddział Dystrybucji Bydgoszcz
Lokalizacja: Koronowo-Świekatowo-Żur
Koszt inwestycji: 49,2 mln PLN
Termin wykonania: 2021-2026

DANE INWESTYCJI

  • 46 km linii napowietrznej – 42 km linii jednotorowej i 4 km linii dwutorowej
  • 115 m linii kablowej
  • demontaż 4 km istniejącej jednotorowej linii 110 kV Żur-Tuchola
  • 151 słupów kratowych i 1 słup rurowy

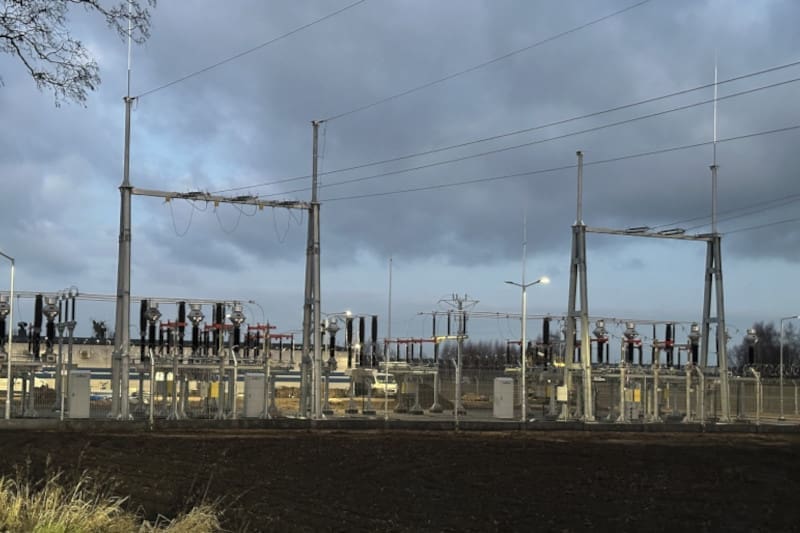

  • nowa stacja Świekatowo z 5 polami liniowymi, budynkiem technicznym i pełną infrastrukturą
  • 1 nowe pole liniowe na stacji Koronowo
  • 22 kolizje SN i nn

WYZWANIE

Po rozstrzygnięciu przetargu na wykonanie inwestycji, #AltergaTeam musiał sprostać wymaganiom określonym w zakresie umowy z zamawiającym:

  • pozyskanie praw do dysponowania nieruchomościami oraz ograniczonych praw rzeczowych w postaci służebności przesyłu z wpisem do ksiąg wieczystych lub uzyskania innego tytułu prawnego na podstawie Ustawy o gospodarce nieruchomościami

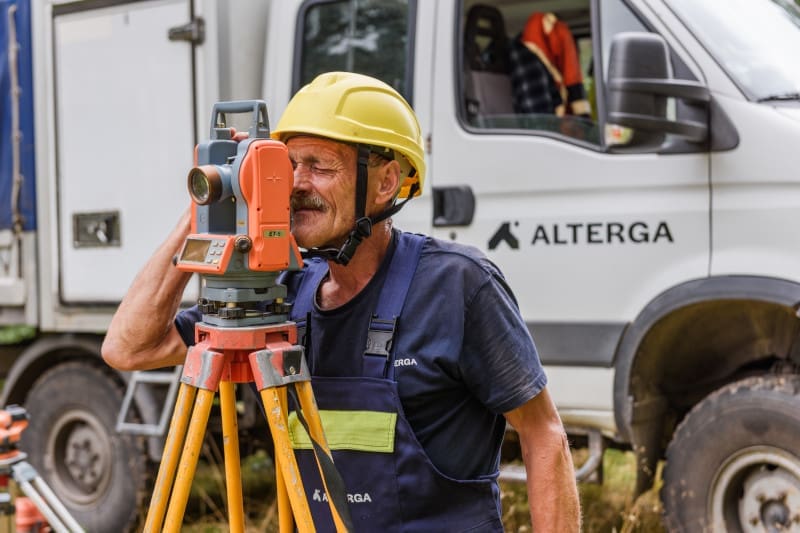

  • wyznaczenie trasy linii napowietrznych Koronowo-Świekatowo i Świekatowo-Żur
  • uzgodnienia z organami, instytucjami, właścicielami nieruchomości
  • pozyskanie decyzji środowiskowej,
  • pozyskanie decyzji lokalizacji strategicznej inwestycji
  • zaprojektowanie rozwiązań technicznych zgodnych ze standardami inwestora oraz ustawami, rozporządzeniami i zasadami wiedzy technicznej
  • pozyskanie pozwoleń na budowę oraz dokonanie zgłoszeń do właściwych organów
  • wykonanie projektów wykonawczych,
  • montaż fundamentów linii napowietrznych wraz z uziemieniami
  • montaż konstrukcji słupów wraz z ich postawieniem

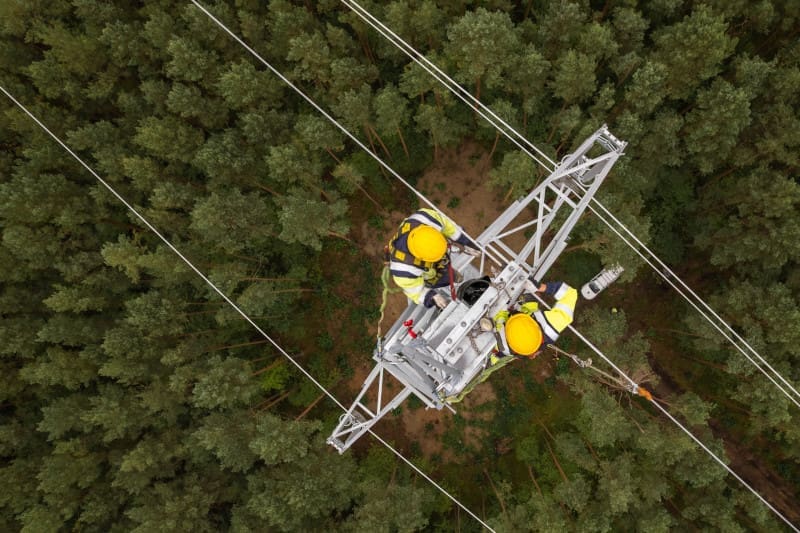

  • montaż przewodów roboczych, przewodów OPGW oraz przewodów odgromowych wraz z tłumikami drgań, odstraszaczami ptaków oraz wykonaniem połączeń traktów światłowodowych
  • rozbudowę istniejącej stacji elektroenergetycznej 110/30/15 kV Koronowo o nowe pole liniowe, wykonanie ciągu drogi wewnętrznej, aktualizację istniejącego systemu zabezpieczeń oraz telemechaniki
  • budowę nowej rozdzielni sieciowej 110 kV Świekatowo, wraz z budynkiem technologicznym oraz pełną infrastrukturą stacji, rozdzielnią przewidującą 5 nowych pól liniowych, w tym pól przewidzianych do zasilania podstacji trakcyjnej PKP w Wierzchucinie i Serocku; obiekt jest zaprojektowany jako bezobsługowy, z możliwością zdalnego sterowania poprzez sterownik telemechaniki, posiada System Ochrony Technicznej, a rozmieszczenie urządzeń na rozdzielni umożliwia późniejszą rozbudowę obiektu do pełnej stacji elektroenergetycznej WN/SN z dwoma polami transformatorowymi
  • dokonanie uzgodnień z Lasami Państwowymi i dokonanie wymaganych wycinek

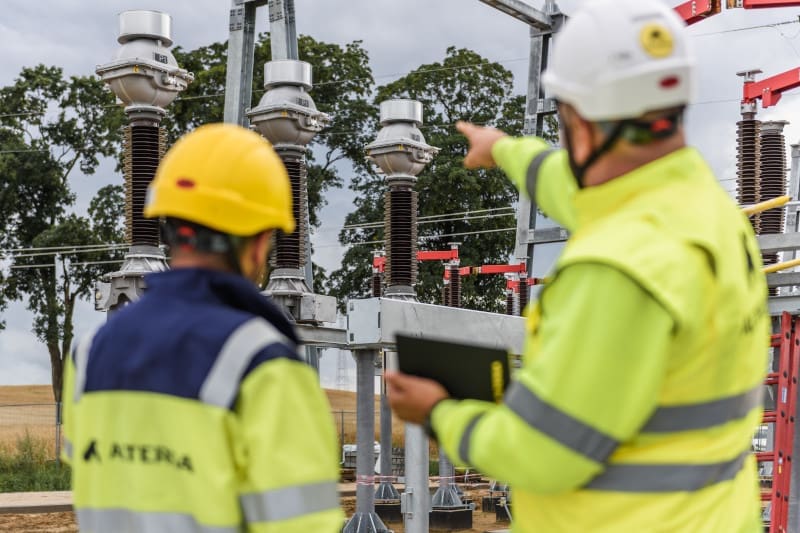

  • napięciowe i obciążeniowe uruchomienie pełnej relacji Koronowo-Świekatowo-Żur wraz z wykonaniem pomiarów oraz zgłoszeniami do właściwych organów
  • przeprowadzenie postępowań administracyjnych i sądowych w zakresie odszkodowań dla właścicieli gruntów i nieruchomości.

Dodatkowo, w związku z realizacją inwestycji w okresie wojny na Ukrainie – co na rynku oznaczało znaczny wzrost cen usług, materiałów, zasobów ludzkich i sprzętowych, ogromnym wyzwaniem było zapewnienie rentowności realizacji projektu. Dzięki profesjonalnemu zaangażowaniu #AltergaTeam oraz pomyślnym negocjacjom z inwestorem, cele inwestycji zostały osiągnięte.

EFEKT

Wykonanie przez #AltergaTeam obiektu Koronowo-Świekatowo-Żur umożliwiło inwestorowi realizację zadań ściśle związanych z planami modernizacji magistrali kolejowej Bydgoszcz – Gdynia (linia nr 201), w tym zasilania podstacji trakcyjnych w Wierzchucinie oraz Serocku.

Jednocześnie, głównym celem tej inwestycji była modernizacja i rozbudowa sieci wysokiego napięcia w regionie, aby zapewnić stabilne dostawy prądu oraz umożliwić rozwój nowoczesnej energetyki. Okoliczne gminy Koronowo, Pruszcz, Świekatowo, Lniano i Drzycim prężnie się rozwijają, co wiąże się z większym zapotrzebowaniem na moc ze strony zarówno mieszkańców, jak i lokalnych firm. Dlatego też, projekt wykonany przez #AltergaTeam jest częścią szerszej strategii Planu Rozwoju Enea Operator.

Alterdze jako generalnemu wykonawcy, realizacja obiektu Koronowo-Świekatowo-Żur pozwoliła ugruntować posiadaną wiedzę i doświadczenie, a także z sukcesem zmierzyć się ze stale rosnącymi wymaganiami prawnymi na prężnie rozwijającym się rynku technologii budownictwa elektroenergetycznego.
